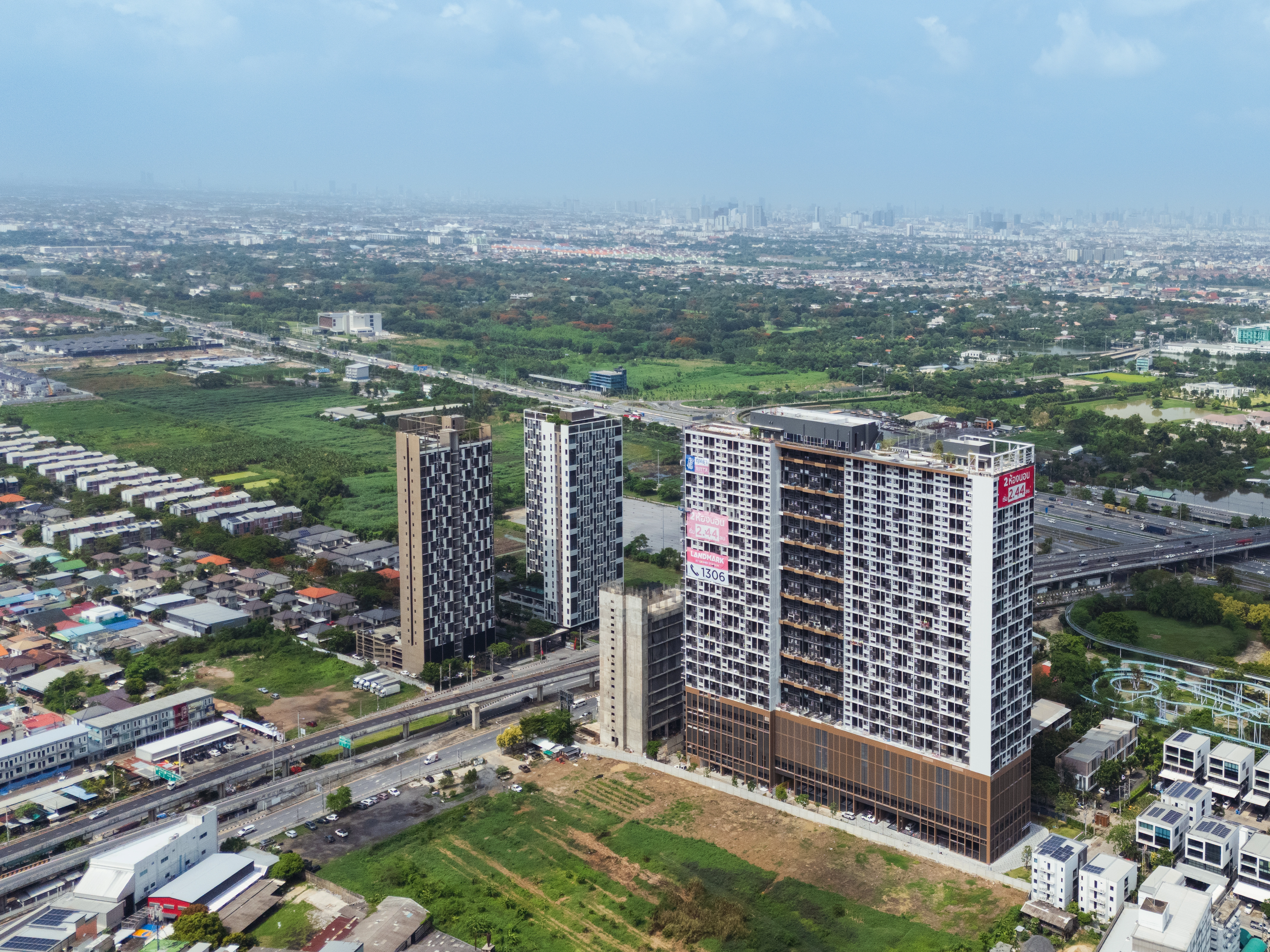

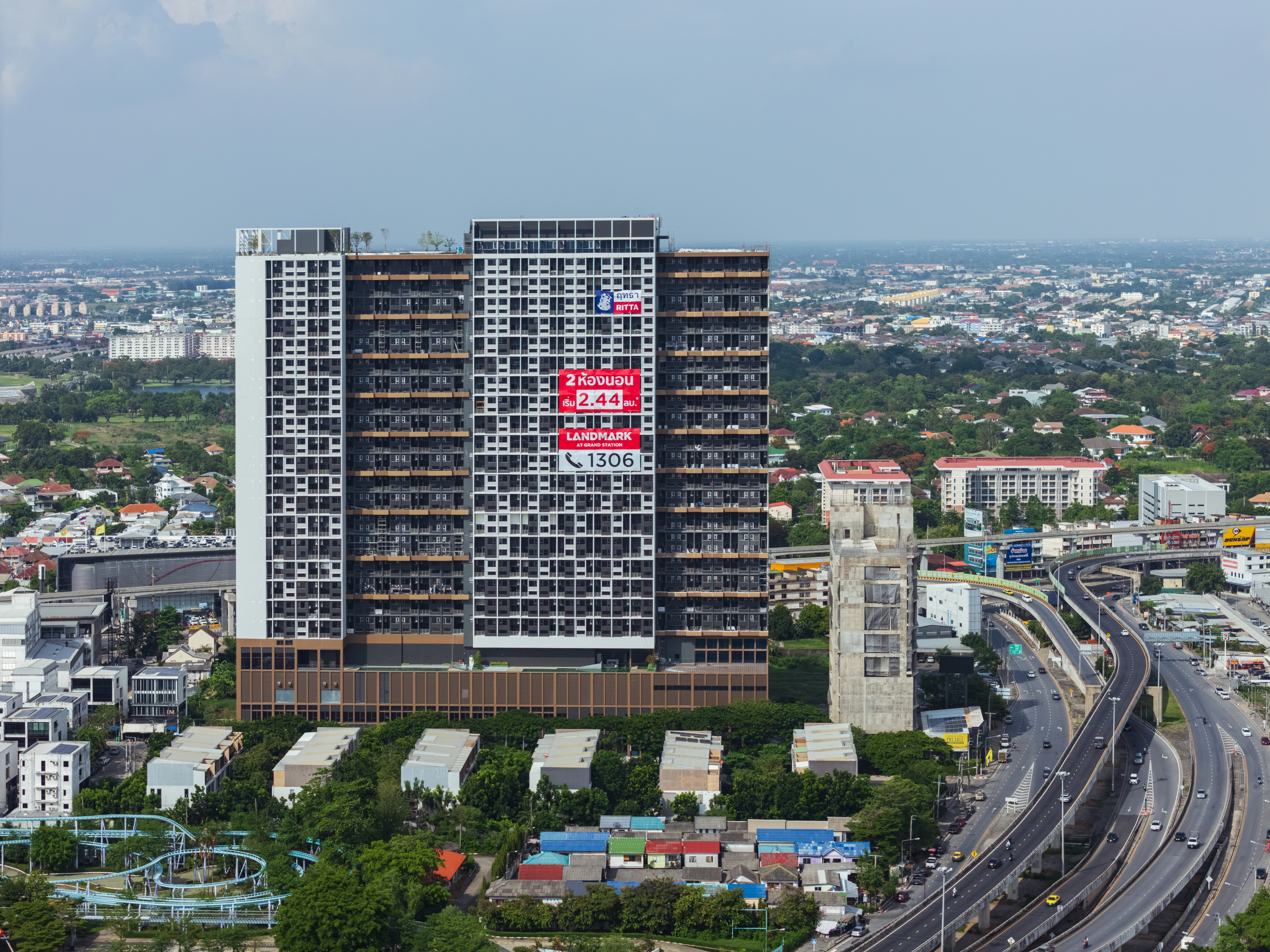

ความคืบหน้าโครงการ

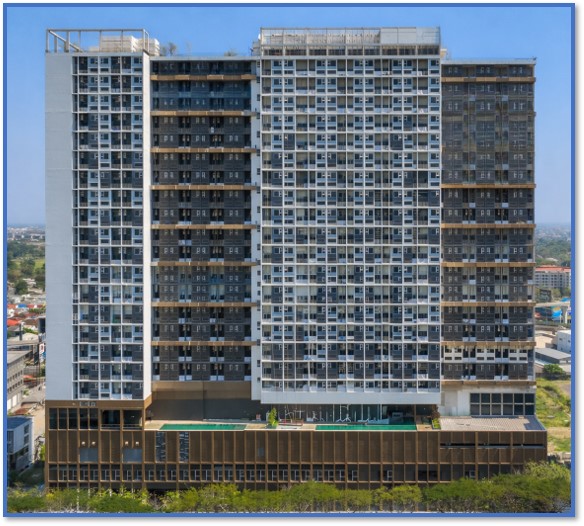

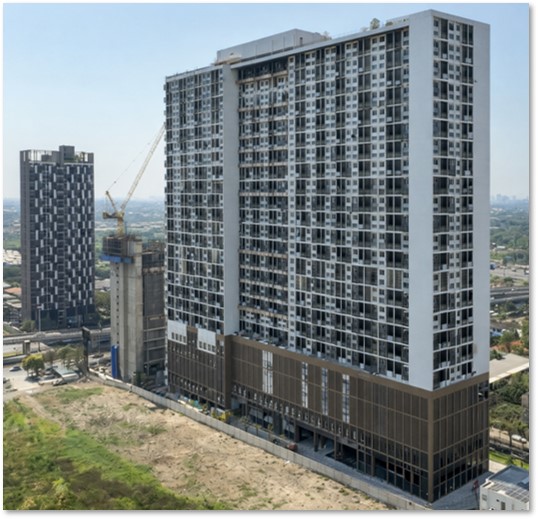

ความคืบหน้าโดยรวม Building B
โครงการได้รับอนุมัติรายงานผลกระทบต้านสิ่งแวตล้อม (EIA) เรียบร้อยแล้ว และการขออนุญาตก่อสร้างได้รับอนุมัติแล้ว
งานเตรียมการก่อสร้าง​

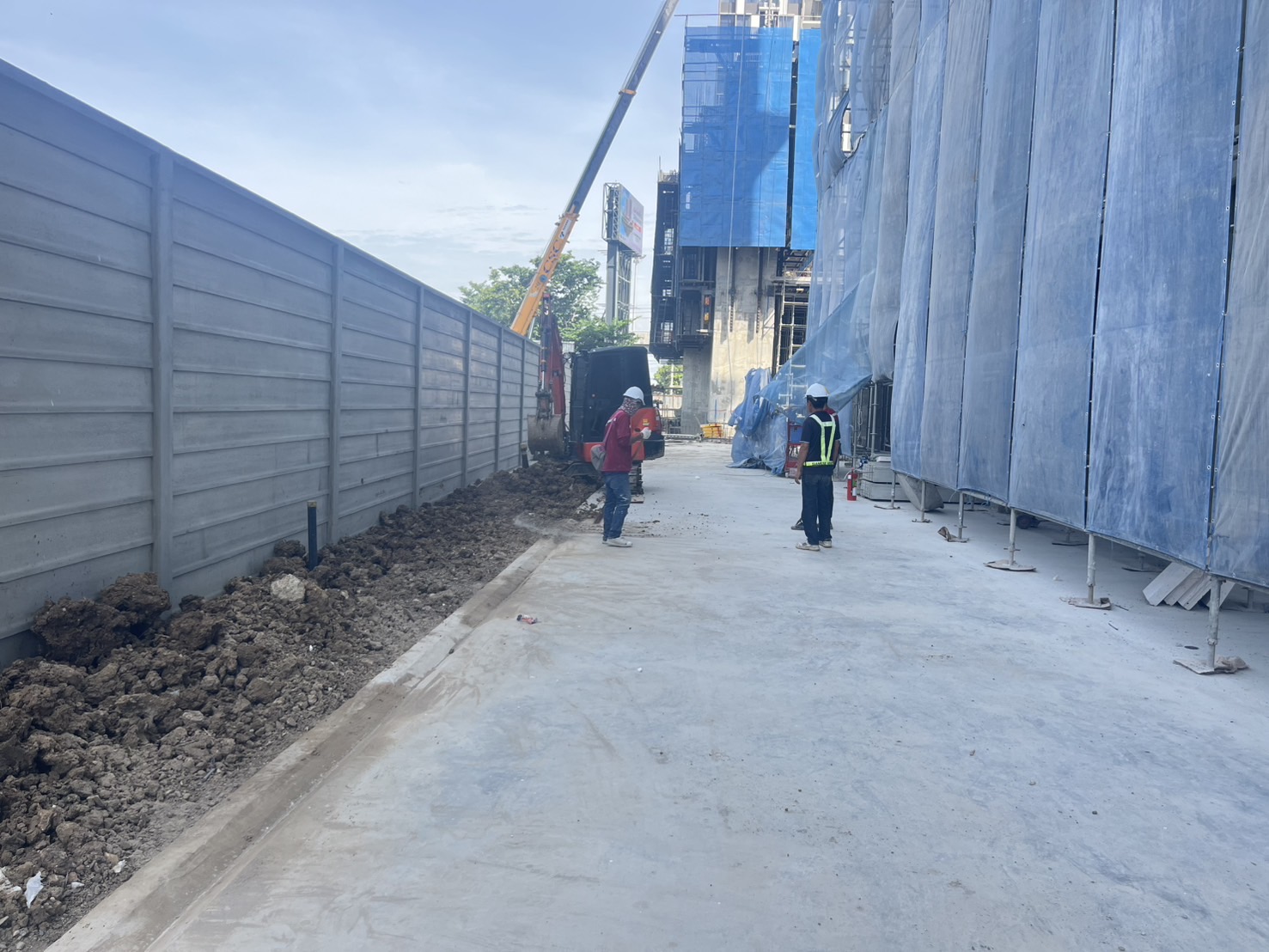

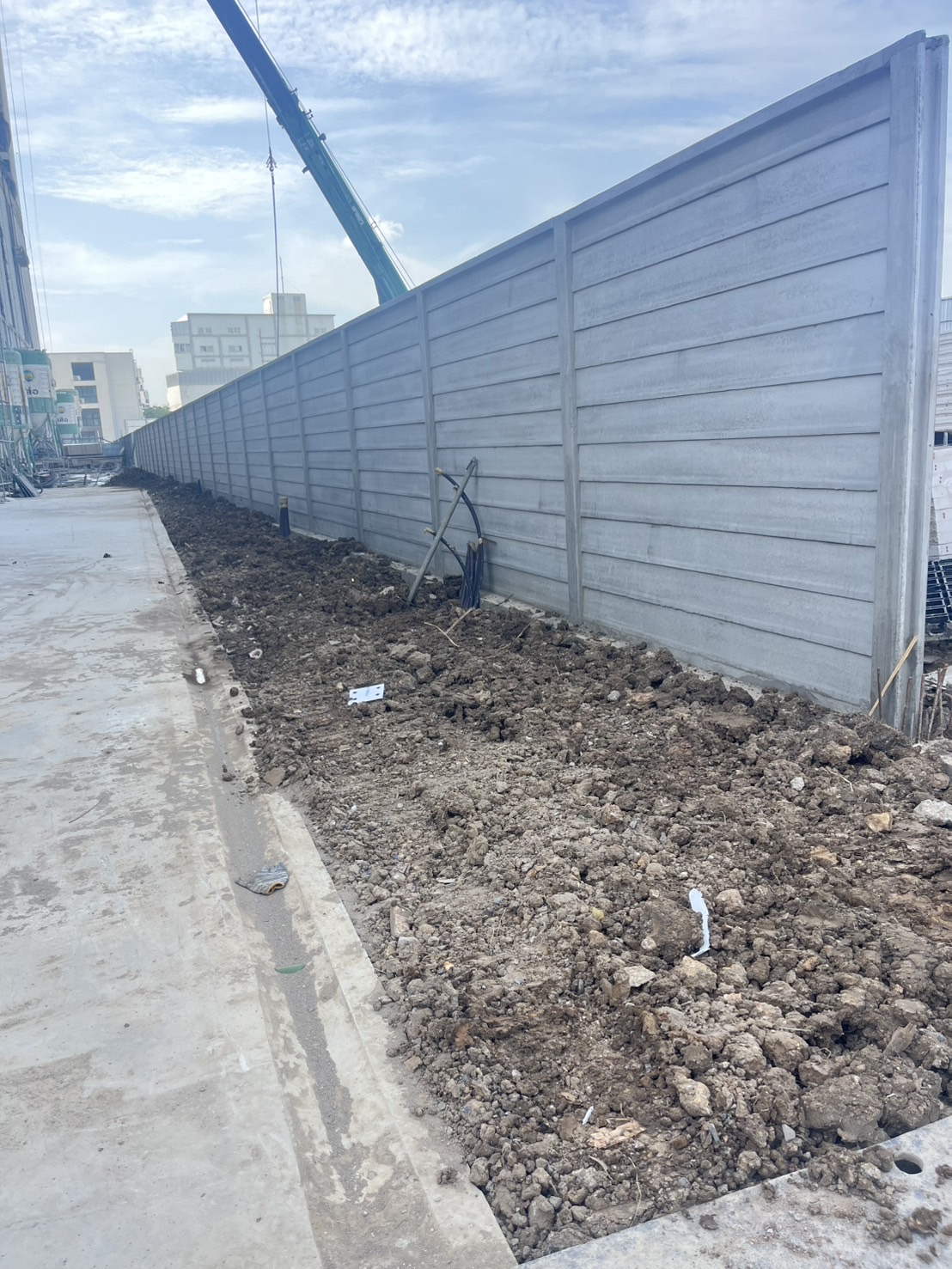

  • งานล้อมรั้วชั่วคราวโครงการ ความสูง 6 เมตร
  • งานติดตั้งฉนวนกันเสียงรอบโครงการ
  • งานรื้อถอนพื้นคอนกรีตเดิมในพื้นที่
  • งานเคลียร์พื้นที่ ปรับพื้นที่ภายในโครงการ
อัพเดทล่าสุด 25 สิงหาคม 2568

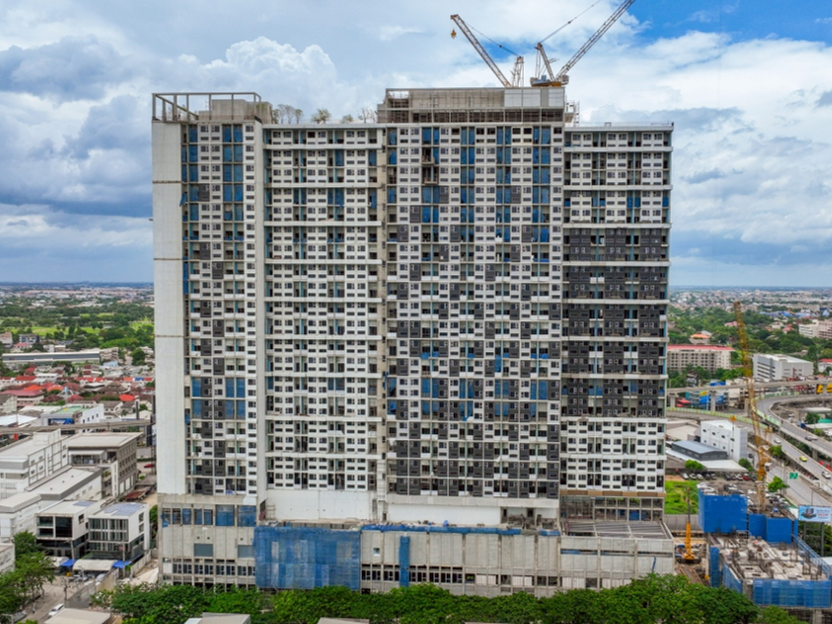

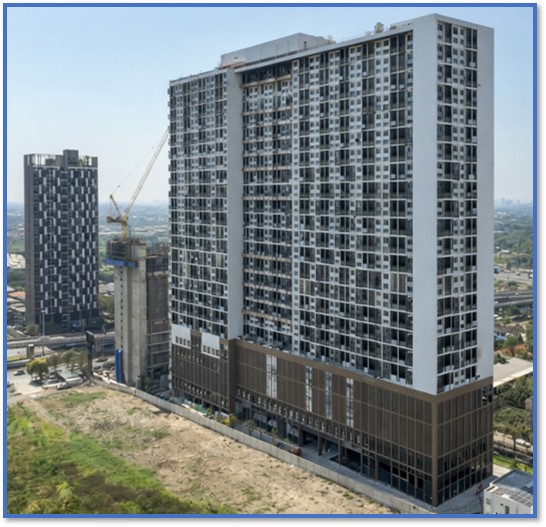

งานก่อสร้าง 75.20%
งานตอกเสาเข็มเจาะ
100%
งานฐานราก
100%
งานโครงสร้าง
100%

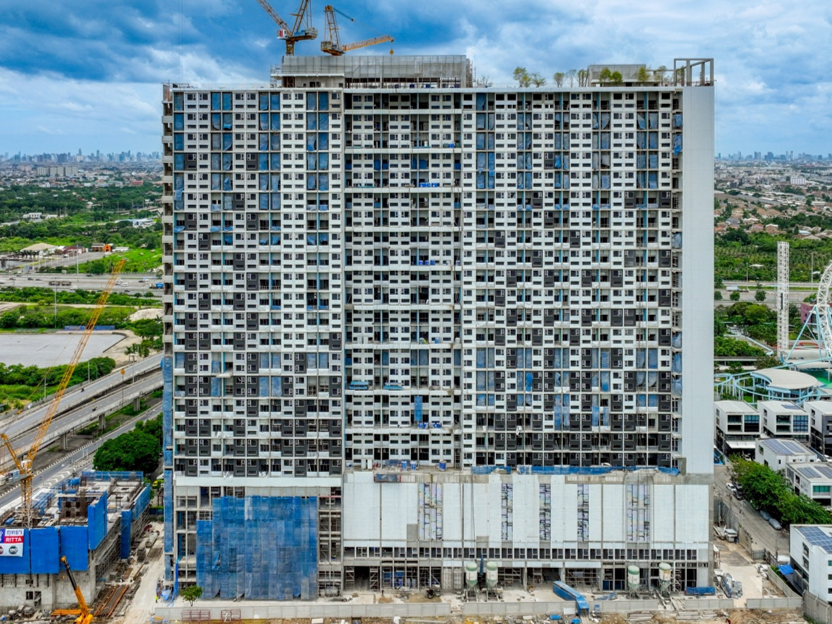

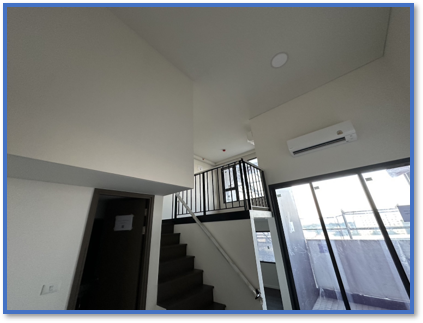

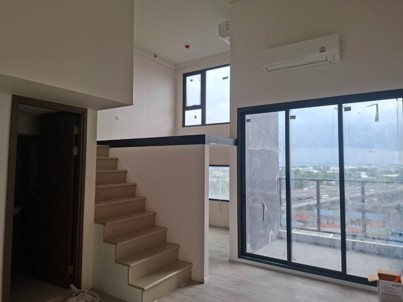

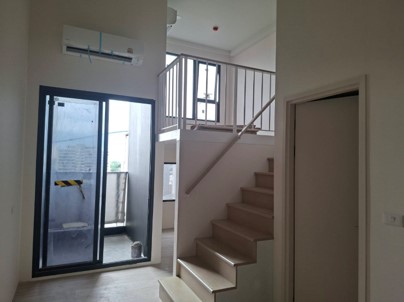

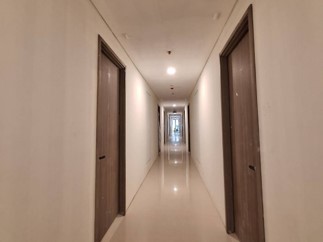

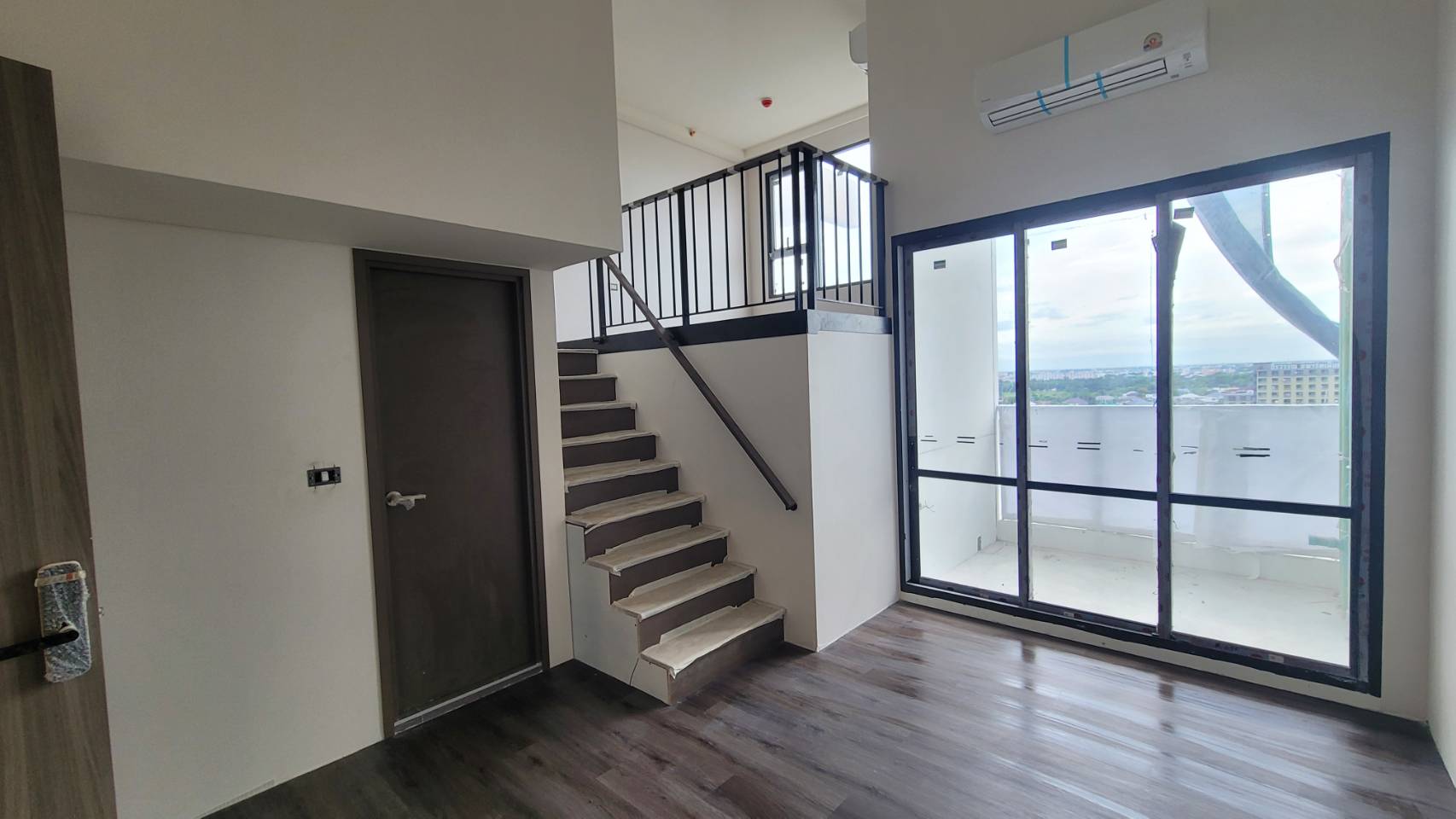

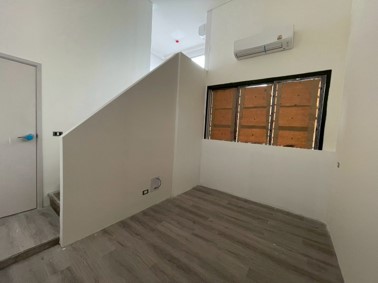

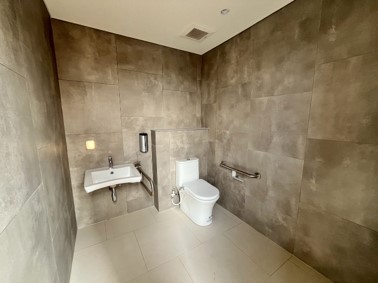

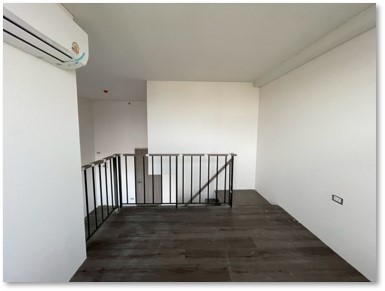

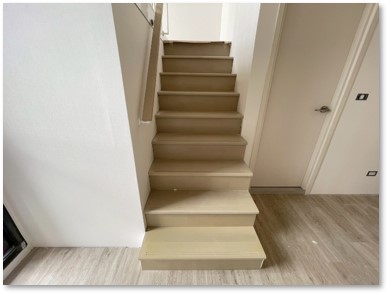

งานสถาปัตย์
69.10%

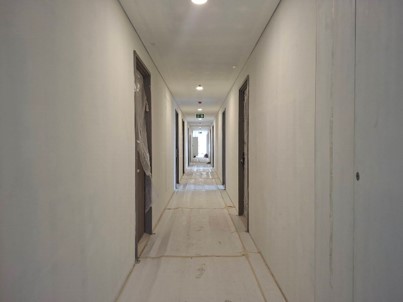

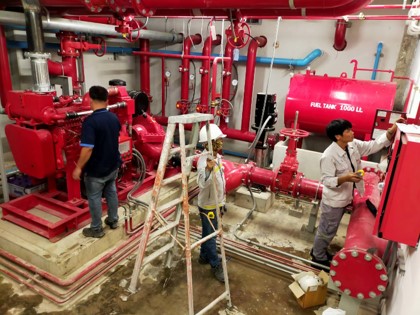

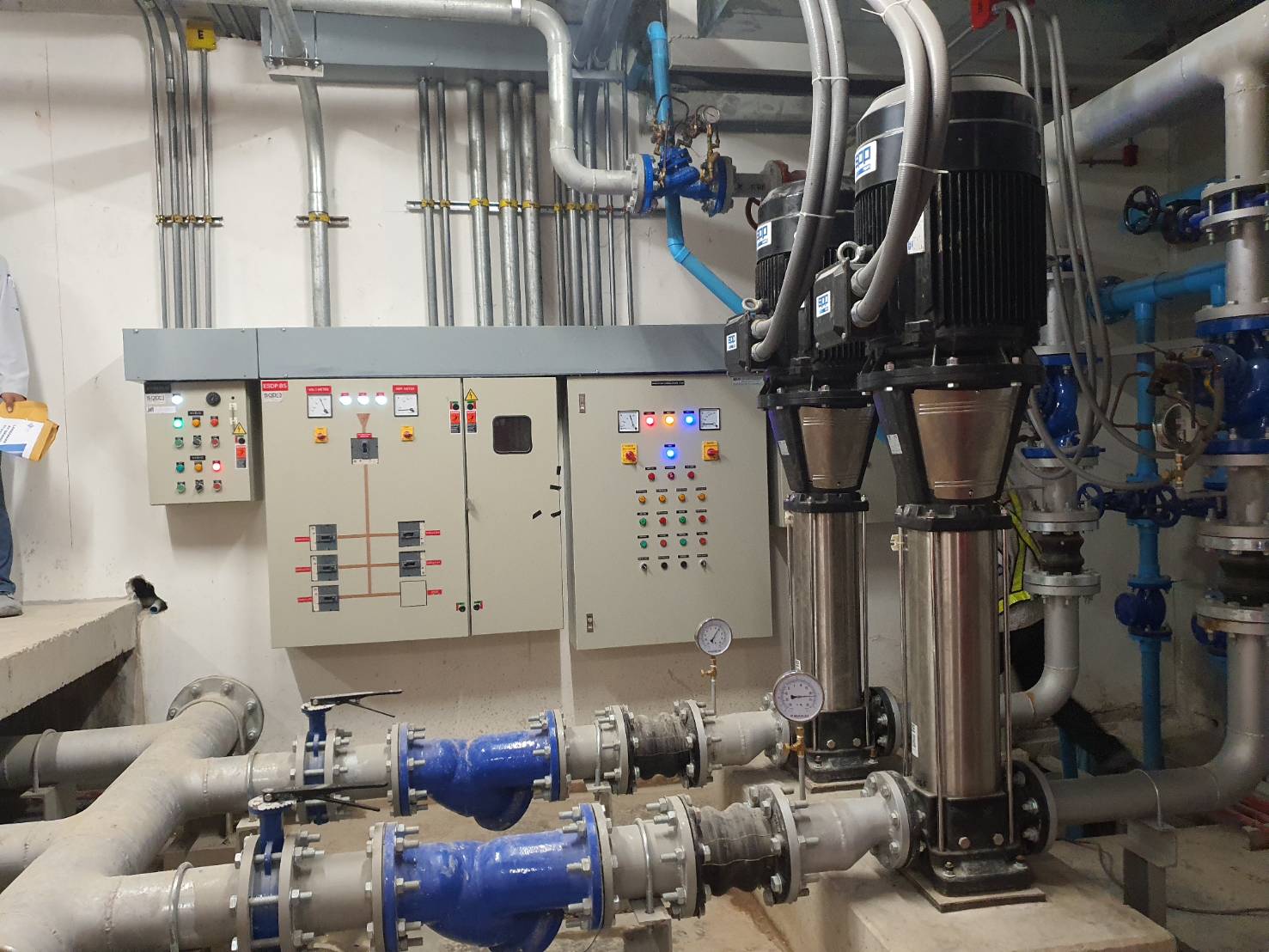

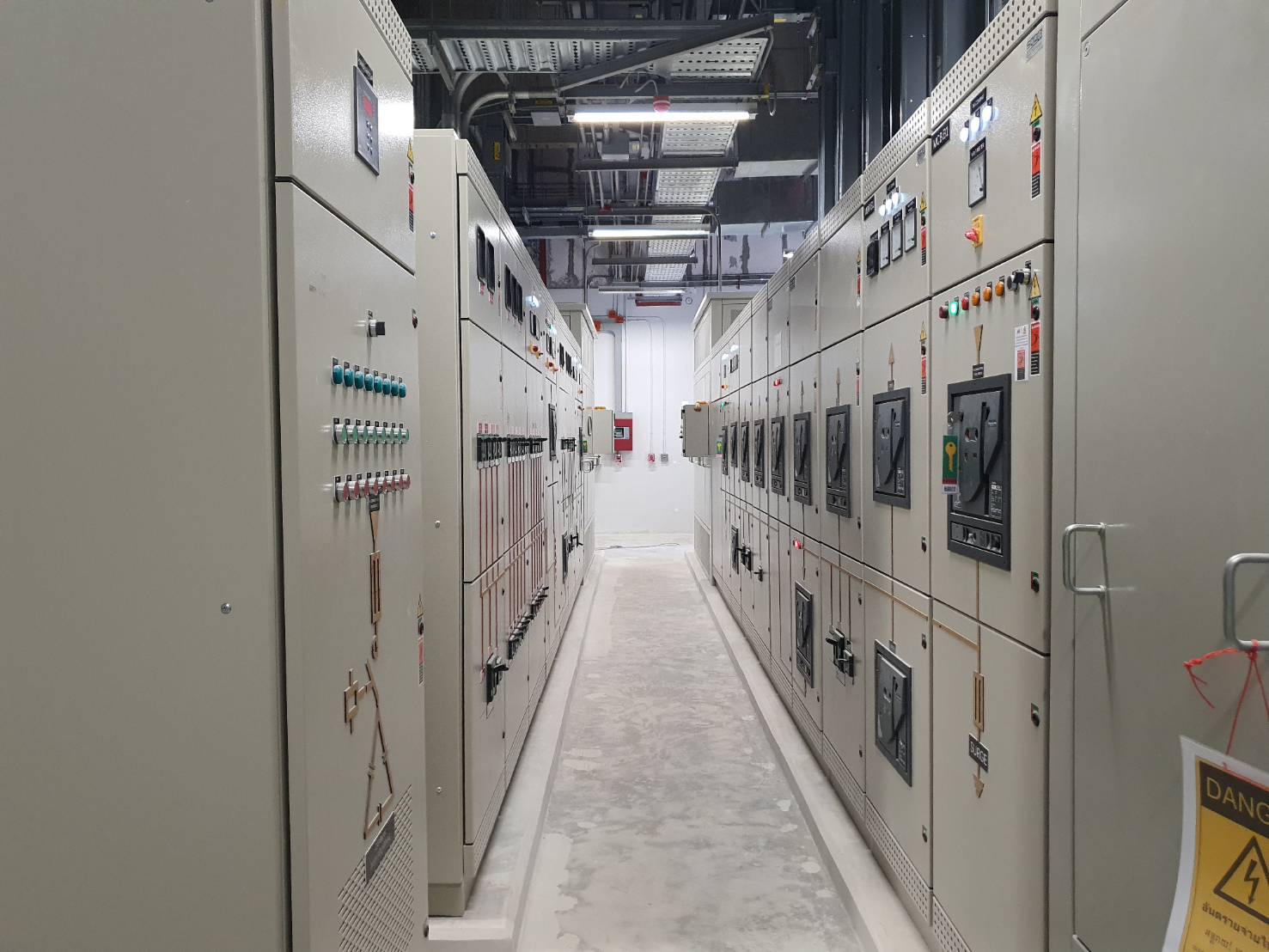

งานระบบประกอบอาคาร
64.45%

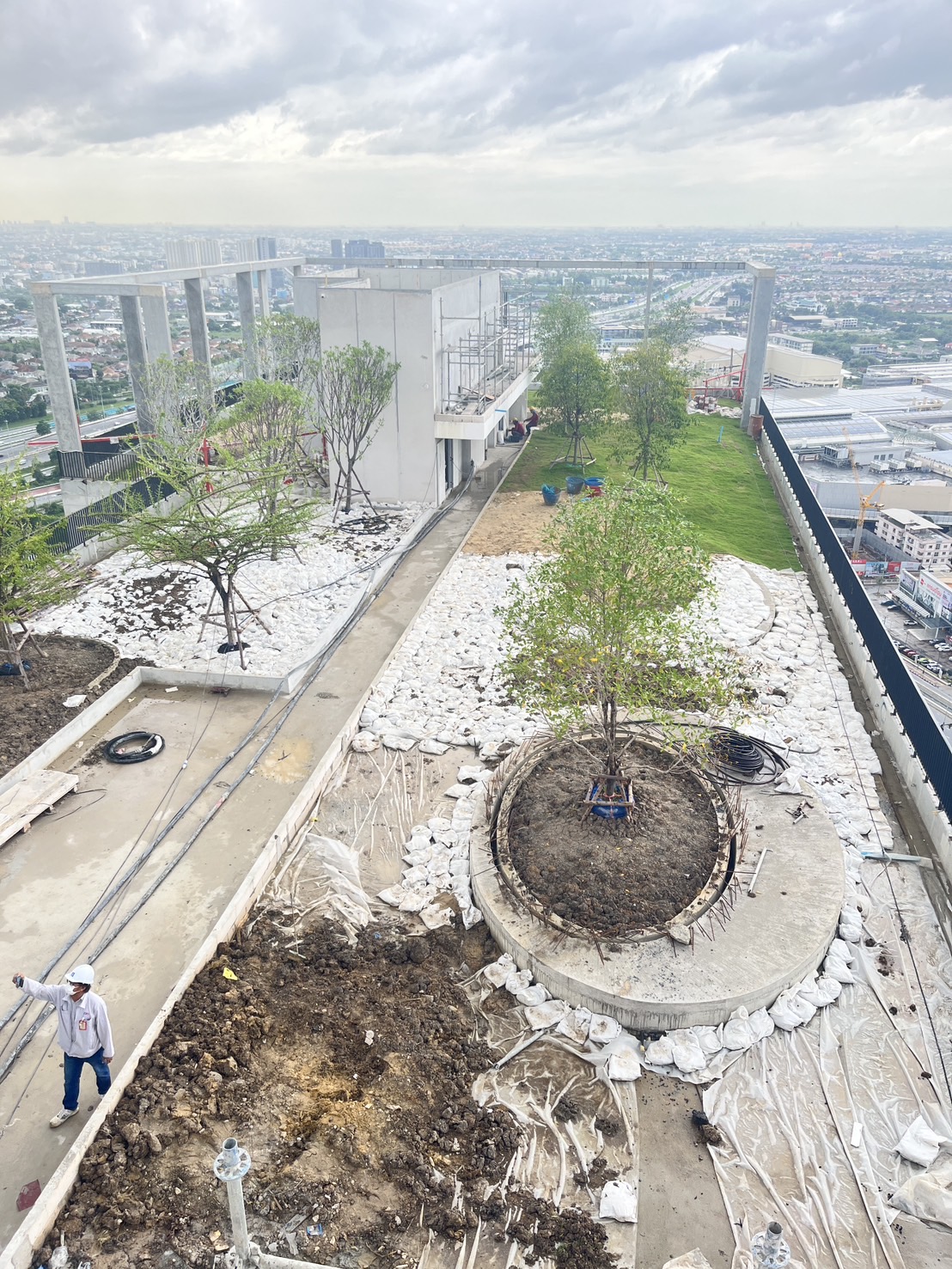

งานภายนอก
63.15%

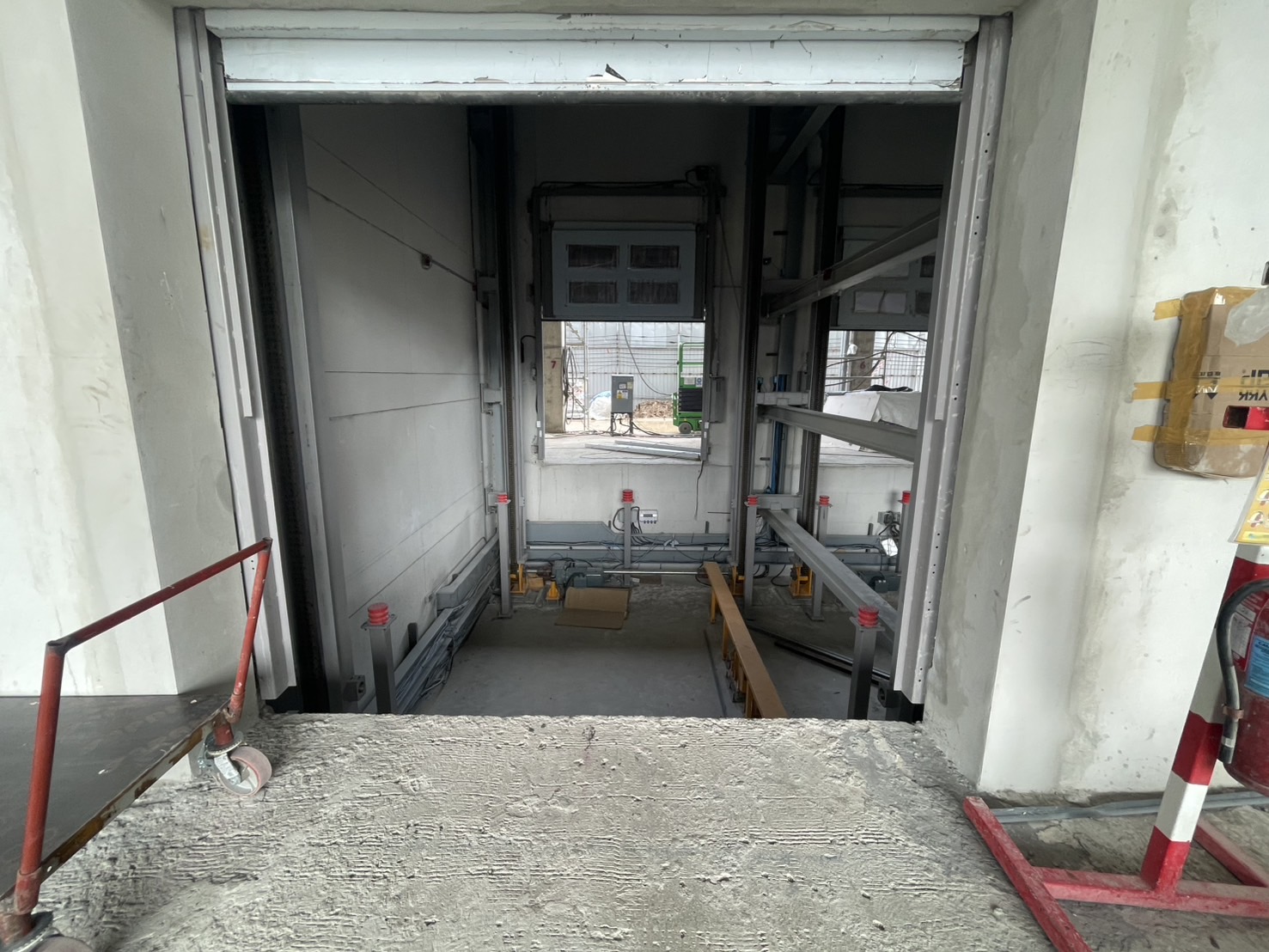

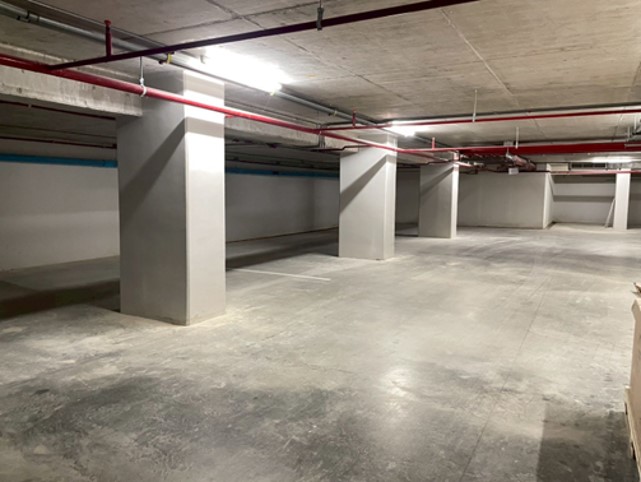

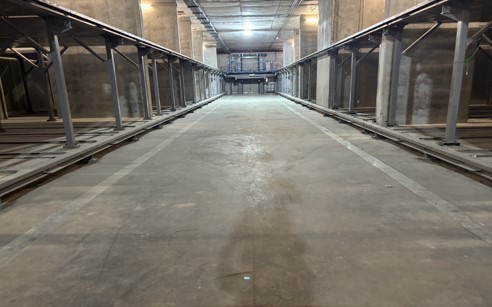

งานระบบจอดรถอัตโนมัติ​
85.03%
